[수원일보=최기호 기자] 용인특례시는 30일 처인구 원삼면 ‘용인반도체 클러스터 일반산업단지’ 핵심 기반시설인 전력공급 시설 터널식 전력구 관통식을 가졌다.

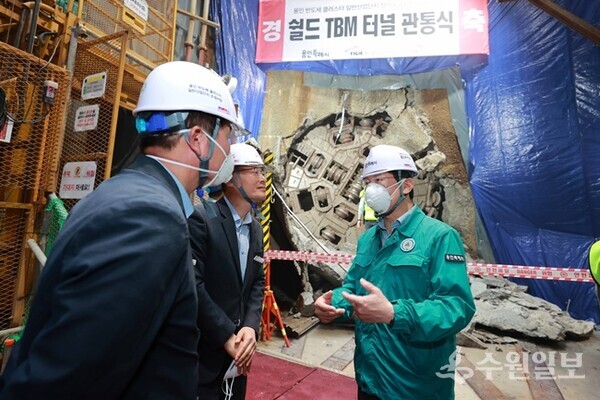

‘용인반도체 클러스터 일반산업단지’ 내 전력공급 시설 수직구#3에서 열린 터널 관통식에는 이상일 용인시장과 방성종 용인일반산업단지(주) 대표, 장효식 SK에코플랜트 부사장, 서정원 한국전력 경기건설지사장 등이 함께했다.
이 시장을 비롯한 참석자들은 관통한 터널 내부를 직접 둘러보고, 긴 시간 현장에서 땀 흘린 공사 관계자들을 격려했다.
이상일 시장은 “'용인반도체 클러스터 일반산업단지’ 첫 생산라인(Fab) 착공이 내년에 이뤄지고, 2027년 가동이 시작될텐데 용인시는 이 대형 프로젝트가 성공적으로 완성될 때까지 노력을 아끼지 않을 것”이라며 “‘용인반도체 클러스터 일반산업단지’가 완성되면 처인구 원삼면은 물론 시 전 지역이 눈부시게 변화할 것으로 기대한다”고 말했다.
관통한 터널은 ‘용인반도체 클러스터 일반산업단지’ 내 조성 예정인 SK하이닉스와 협력화 단지, 기타시설에 필요한 2.83GW의 전력을 공급하기 위한 기반시설이다.
안성시 신안성 변전소에서 용인시 처인구 원삼면 ‘용인 반도체클러스터 일반산업단지’까지 이어지는 전력공급 시설은 총연장 약 6.2㎞ 중 개착식 전력구 1㎞, 터널식 전력구 5.2㎞로 계획됐다.
2022년 5월 착공한 이 터널은 지난해 3월 직경 4.4m의 Shield TBM 장비를 투입해 본격적으로 굴진 작업을 진행했다. 2023년 12월 수직구#1~수직구#2번(1111m) 첫 개통을 시작으로 올해 3월 수직구#2~수직구#3번(2119m)을 개통했다.
이어 9월 30일 마지막 구간인 수직구 #4~수직구#3번(1952m)까지 2년 4개월 만에 터널 굴착을 마무리했다.
한편, ‘용인반도체 클러스터 일반산업단지’ 전력공급 시설은 개착식 전력구 공사까지 완료하고, 케이블 설치 작업이 이어진다. 이어 변전소 등을 포함한 전체 전력공급 시설은 2026년 8월 준공이 예정됐다.
